Второй этап заливки фундамента завершен с опережением сроков

13 мая 2022 года

Специалисты завершили второй этап заливки монолитного фундамента будущей водогрейной котельной на территории ЭС-2 Центральной ТЭЦ.

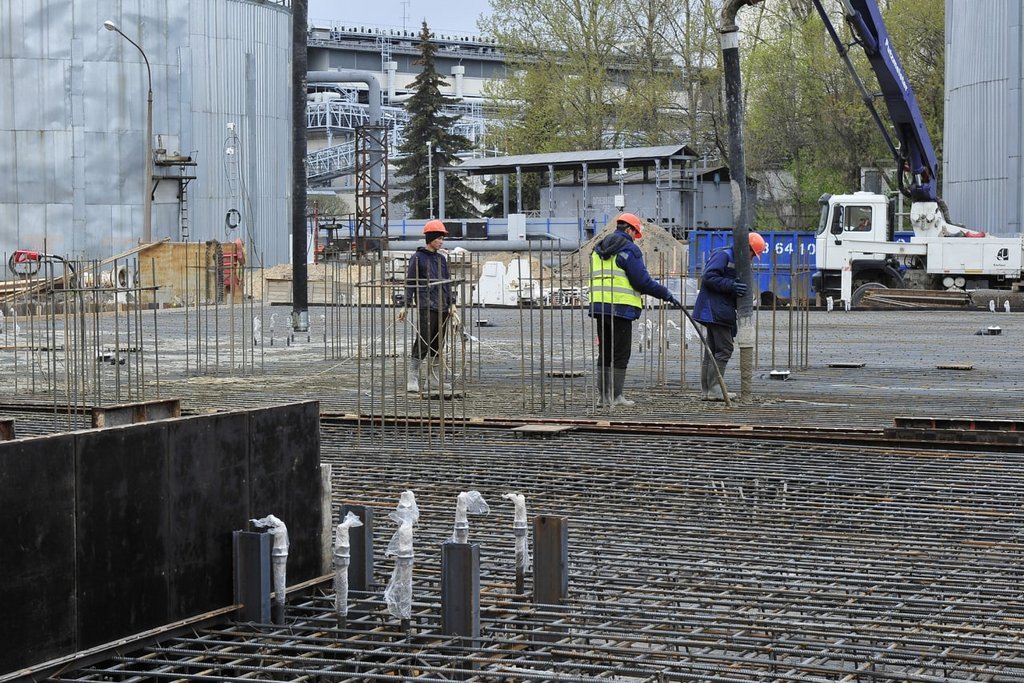

Работы удалось закончить с опережением сроков, уже вечером 12 мая. Сократить время заливки позволила ранее опробованная технология использования двух бетонных насосов на половинной мощности.

Сейчас новый участок фундамента выстаивается для набора прочности. Следующий этап заливки назначен на июнь 2022 года.
