10 апреля начался монтаж главного корпуса нового энергоблока Первомайской ТЭЦ-14 ОАО «ТГК-1»

10 апреля 2008 года

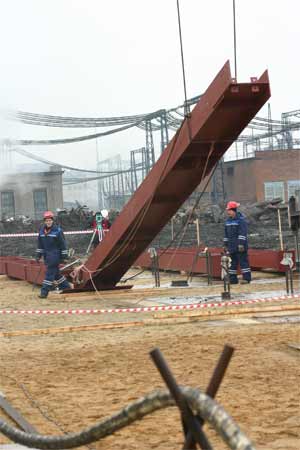

10 апреля 2008 года ОАО «Компания ЭМК-Инжиниринг» - генеральный подрядчик ОАО «ТГК-1» по строительству Первомайской ТЭЦ-14 – начала монтаж главного корпуса нового энергоблока. В 12:00 на станции установлена первая опорная колонна здания, что можно считать точкой отсчета очередного этапа в реализации проекта – завершения подготовительных работ и начала непосредственно возведения новой станции.

10 апреля 2008 года ОАО «Компания ЭМК-Инжиниринг» - генеральный подрядчик ОАО «ТГК-1» по строительству Первомайской ТЭЦ-14 – начала монтаж главного корпуса нового энергоблока. В 12:00 на станции установлена первая опорная колонна здания, что можно считать точкой отсчета очередного этапа в реализации проекта – завершения подготовительных работ и начала непосредственно возведения новой станции. В мероприятии приняли участие генеральный директор ОАО «ТГК-1» Валерий Родин и генеральный директор ОАО «Компания ЭМК-Инжиниринг» Михаил Крашенинников.

Напомним, строительство нового энергоблока Первомайской ТЭЦ-14 ОАО «ТГК-1» – фактически отдельной станции - началось 7 сентября 2007 года, и к настоящему моменту строителями уже выполнен значительный объем работ по проекту. Полностью расчищена строительная площадка, снесены здания и сооружения, находившиеся на территории будущей станции. Закончена подготовка фундамента главного корпуса. Выполнены работы по переносу существующих коммуникаций ТЭЦ-14. В стадии завершения находятся строительство складов для основного оборудования, работы по возведению циркуляционной насосной станции №1 и подготовка системы технического водоснабжения.

Новый энергоблок Первомайской ТЭЦ-14 призван заменить морально и физически устаревшие мощности действующей станции, повысить надежность энергоснабжения прилегающих районов Санкт- Петербурга, а также обеспечить перспективные нагрузки в одной из наиболее динамично развивающихся городских зон. Объем финансирования проекта на первом этапе (две парогазовые установки мощностью 180 МВт и 135 Гкал/ч каждая) оценивается в 15 миллиардов рублей (с НДС). Поставщик основного оборудования - концерн «Силовые машины». Строительные работы ведутся за счет средств ТГК-1 в рамках выполнения инвестиционной программы Компании на 2006-2015 годы.

Одна из важнейших особенностей проекта заключается в том, что замена действующих агрегатов на более современные и принципиальное изменение используемой на станции системы технического водоснабжения (с прямоточной на оборотную) позволит существенно улучшить экологическую обстановку на юго-западе Петербурга и в прилегающей части акватории Финского залива.

Губернатор Санкт-Петербурга Валентина Матвиенко, выступая на торжественной церемонии начала строительства, отметила, что программа технического перевооружения энергетических мощностей «жизненно необходима для города». «Мы закладываем основу гарантированного энергоснабжения и развития Петербурга», – подчеркнула губернатор.

Для справки.

Первомайская ТЭЦ-14

Пущена в эксплуатацию 30 марта 1957 года.

Установленная электрическая мощность - 330,0 МВт

Установленная тепловая мощность - 1773,0 Гкал/ч

Обеспечивает тепловой энергией промышленные предприятия, жилые и общественные здания юго-западной части Санкт-Петербурга. В зоне теплоснабжения станции проживает около 500 тысяч человек, а также находятся крупные промышленные предприятия, такие как ОАО «Кировский завод» и ОАО «Северная верфь».

Техническое перевооружение Первомайской ТЭЦ-14 включено в список первоочередных проектов инвестиционной программы ОАО «ТГК-1» на 2006-2015 гг. и в список основных проектов Соглашения, подписанного между Правительством Санкт-Петербурга и РАО «ЕЭС России».

Предусматривает полную замену устаревшего и малоэффективного оборудования действующей ТЭЦ в два этапа. Первый этап - строительство двух парогазовых установок типа ПГУ-180 (электрическая мощность 180 МВт, тепловая – 135 Гкал/ч) с последующим выводом из эксплуатации исчерпавших ресурс основных агрегатов.

Второй этап - строительство третьего энергоблока ПГУ–180 и полный вывод из эксплуатации старого генерирующего оборудования ТЭЦ.

Планируемые технико-экономические показатели:

Показатель

Размерность

2007

2015

Установленная

электрическая мощность

МВт

330

540

Установленная

тепловая мощность

Гкал/ч

1 773

1 512

Отпуск электроэнергии

млн. кВт·ч

900

3 019

Отпуск теплоэнергии

тыс. Гкал

1 913

1 859

Сроки ввода энергоблоков:

  • I энергоблок 4 квартал 2009 г.
  • II энергоблок 4 квартал 2010 г.
  • III энергоблок (ориентировочно) 4 квартал 2013 г.

Технические требования по реконструкции ТЭЦ разработаны с целью создания ПГУ ТЭЦ, состоящей из 2-х дубль - блоков номинальной установленной мощностью по 180 МВт и 135 Гкал/час, каждый (первый этап) с возможностью расширения еще на 1 дубль – блок номинальной установленной мощностью 180 МВт и 135 Гкал/час на базе парогазовых технологий.

На первом этапе ПГУ-ТЭЦ состоит из двух парогазовых блоков суммарной установленной электрической мощностью 360 МВт с последующим расширением до конечной мощности 540 МВт.

В состав дубль - блока входит следующее основное оборудование:

  • 2 комплектные газотурбинные установки с электрическими турбогенераторами;
  • 1 паротурбинная теплофикационная установка с параметрами свежего пара двух уровней давления комплектно с электрическим турбогенератором;
  • 2 паровых котла-утилизатора без дожигания дополнительного топлива с параметрами свежего пара двух уровней давления.

Техническое водоснабжение оборотное с «сухими» градирнями.
