Дымовая труба новой котельной на площадке ЭС-2 построена больше чем на треть
20 мая 2024 года

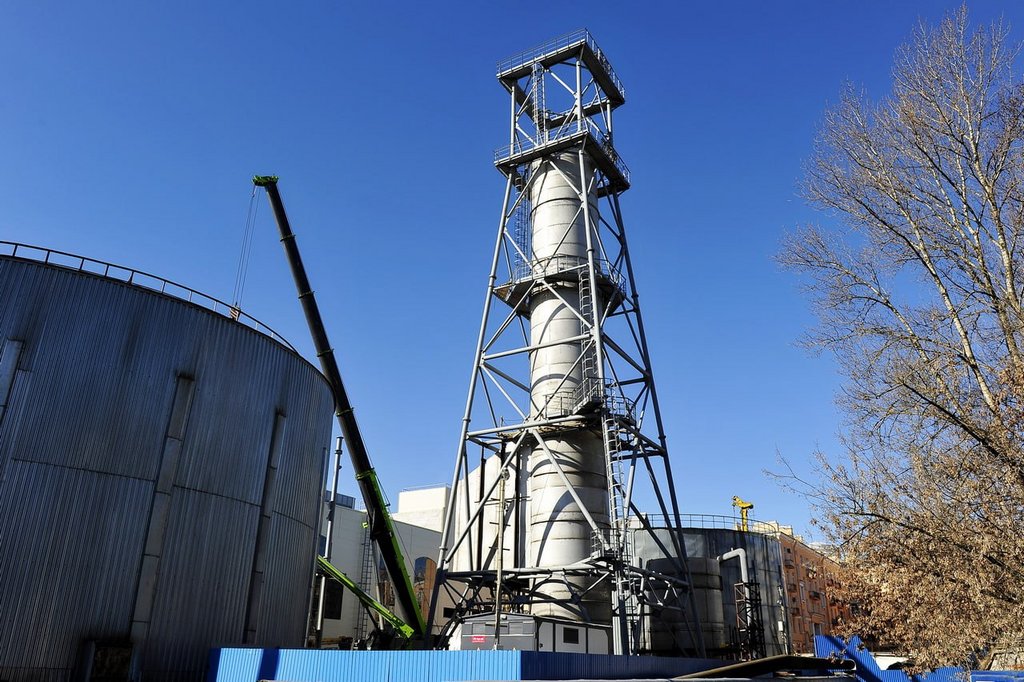

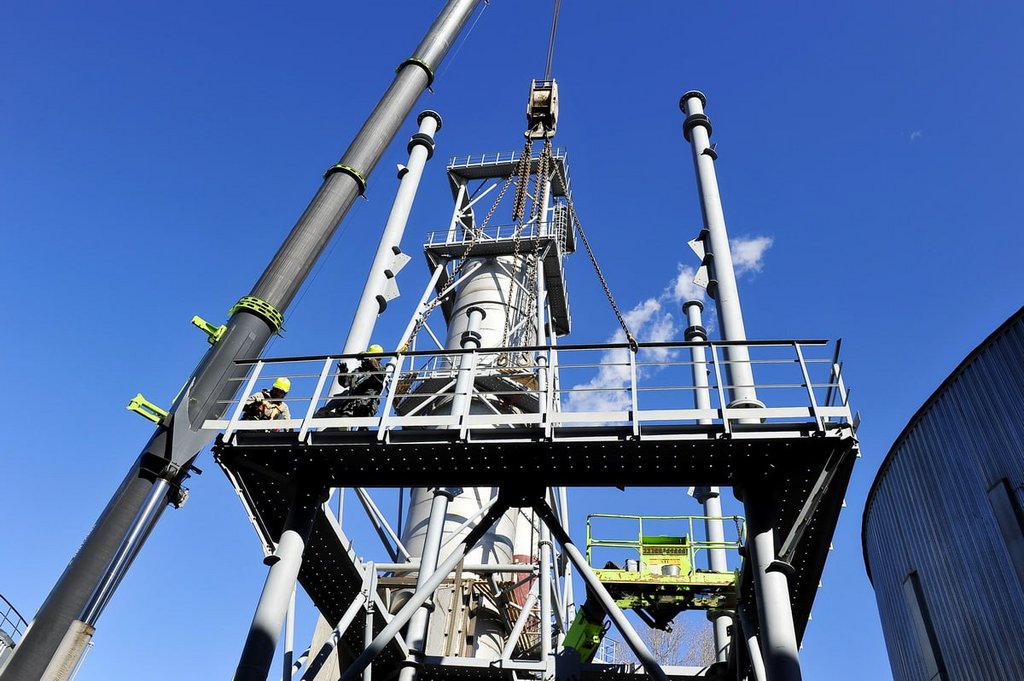

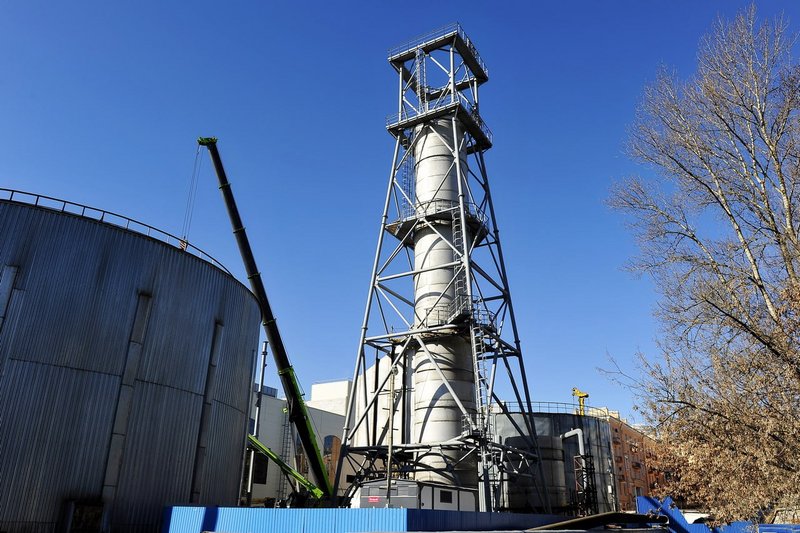

На площадке ЭС-2 идут работы по возведению дымовой трубы будущей водогрейной котельной. Сейчас специалисты выполнили уже более 38% от общего объема работ, смонтировав около 70 тонн металлоконструкций.
Первые части, близкие к земле, смонтировали быстро, а дальше скорость работ замедлится: верхние части поднимать сложнее. Затем трубу покрасят в привычную нам красно-белую полоску (кстати, это требование авиационной безопасности — сочетание белого и красного цветов лучше всего воспринимается пилотами воздушных судов при любых погодных условиях).
Полностью трубу построят к 3-4 кварталу 2024 года.
Пресс-служба ТГК-1
+7 (812) 688-32-84
press@tgc1.ru
