На Иовской ГЭС ОАО «ТГК-1» начались пуско-наладочные испытания второго гидроагрегата

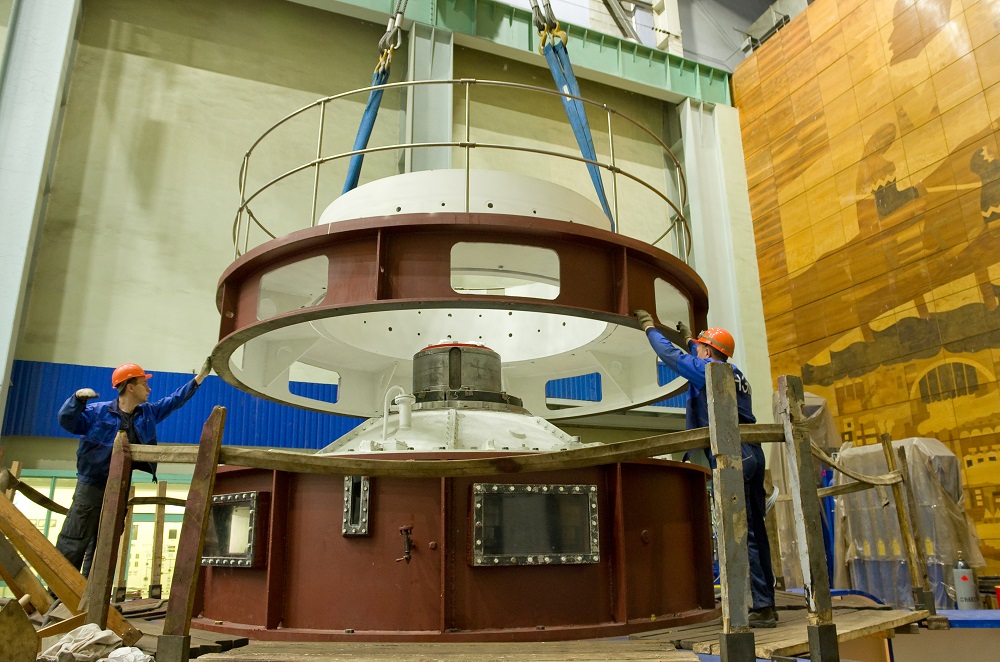

На Иовской ГЭС Каскада Нивских ГЭС ОАО «ТГК-1» завершился монтаж нового генерирующего оборудования — энергетики приступили к пуско-наладочным испытаниям второго гидроагрегата и отладке всех систем гидростанции.
Испытания включают наладку систем регулирования агрегата, проверку системы возбуждения, защит и автоматической системы управления.
«После завершения испытаний начнется комплексное опробование гидроагрегата: генератор будет поставлен под нагрузку, ему предстоит беспрерывно проработать в течение 72 часов под номинальной нагрузкой, затем 8 часов с минимальной нагрузкой. Также будут проведены виброиспытания», — пояснил Андрей Жарников, директор Каскада Нивских ГЭС ОАО «ТГК-1».
В результате комплексной модернизации Иовской ГЭС были полностью заменены рабочие колеса гидроагрегатов, системы регулирования и возбуждения, реконструированы защиты и автоматика.
«Первый гидроагрегат ГЭС был введен в эксплуатацию после полной замены в начале 2014 года и показывает надежную работу с минимальным количеством остановов, — добавил Андрей Жарников — Мы ожидаем значительного эффекта от модернизации станции — повышение надежности работы ГЭС и более рациональное использование водохранилища».
Пресс-служба ТГК-1
+7 (812) 688-32-84
press@tgc1.ru
