Каскад Кемских ГЭС
- Дата объединения станций в каскад
- июнь 1967 года
- Адрес
- Республика Карелия, Кемь, ул. Энергетиков, 15
- Директор
- Панкратов Владислав Викторович
- Общая численность персонала
- 154 человек
О каскаде
Расположен на реке Кемь, вытекающей из озера Нижнего Куйто и впадающей в Кемскую губу Белого моря.
- Ввод в эксплуатацию
- 1967 год
- Установленная электрическая мощность
- 330 МВт
- Установленная тепловая мощность
- - Гкал/ч
- Выработка электроэнергии
- 1 485 млн кВтч
- Выработка тепловой энергии
- - тыс. Гкал
Состав каскада
- Путкинская ГЭС (введена в эксплуатацию 19 марта 1967 г.)
- Подужемская ГЭС (введена в эксплуатацию 29 декабря 1971 г.)
- Кривопорожская ГЭС (введена в эксплуатацию 29 июня 1991 г.)
- Юшкозерская ГЭС (введена в эксплуатацию 24 августа 1980 г.)
Справочная информация
Самая крупная карельская река Kемь на своем пути от озера Нижнее Kуйто до Белого моря проходит 198 километров. Перепад высот в 101 метр и средний многолетний сток 8,4 кубических километров представляли собой идеальные условия для строительства ГЭС. Еще в середине 30-х годов энергетики Ленгидропроекта проводили здесь изыскания на предмет возведения гидростанций. Но воплощению проектов по использованию водных ресурсов Карелии помешала война. Лишь в начале шестидесятых наступило время претворять эти планы в жизнь.

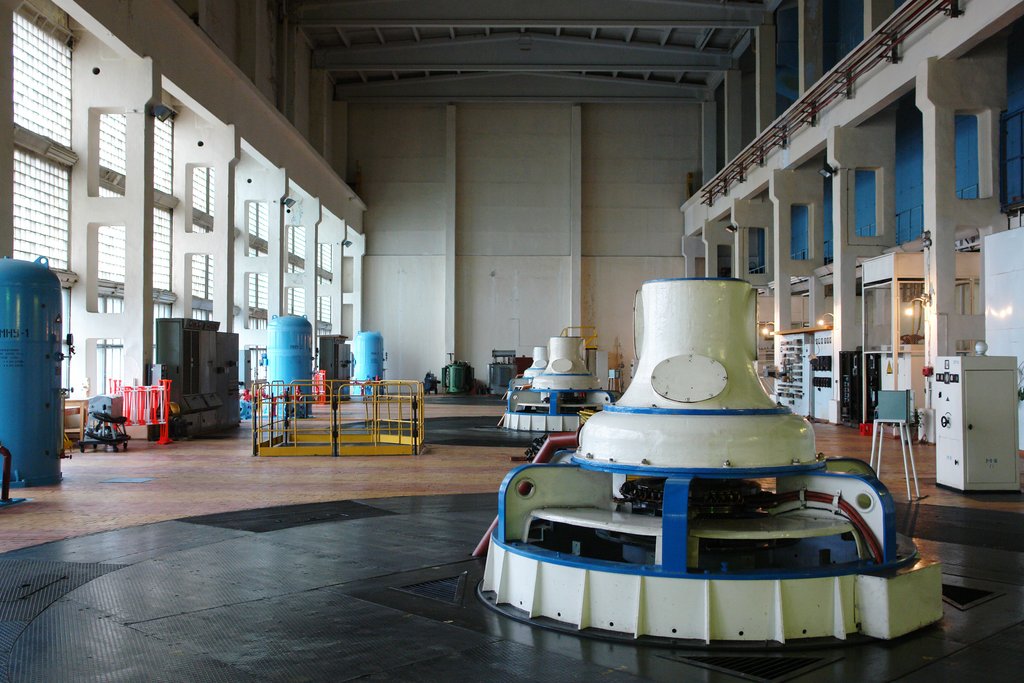

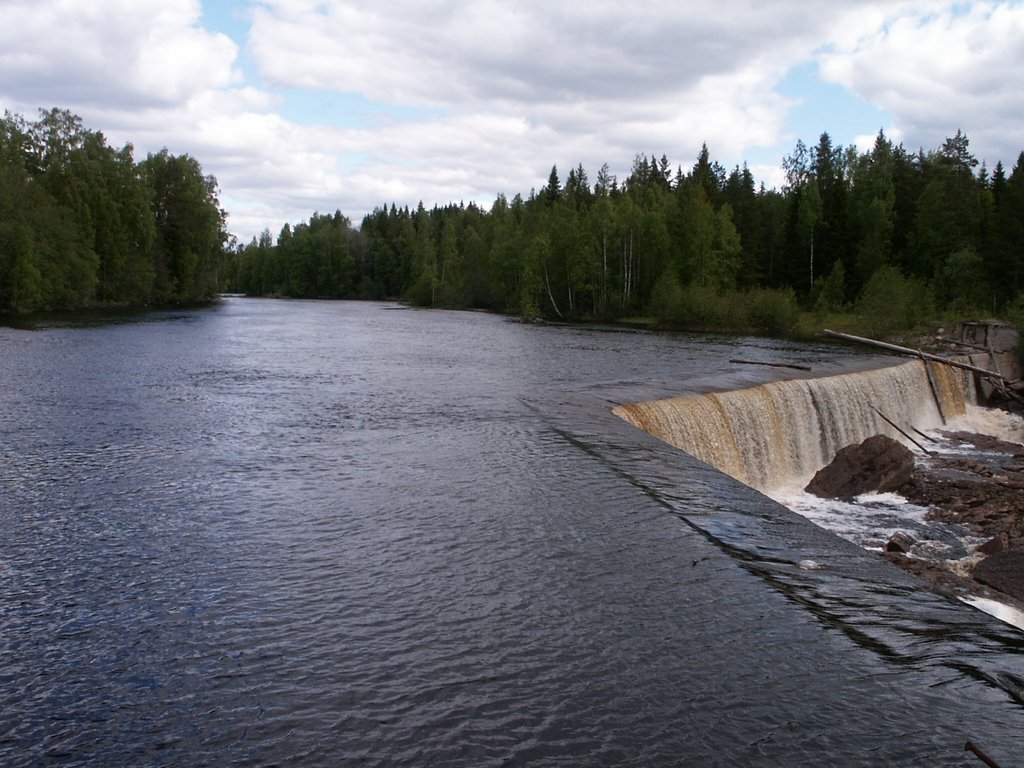

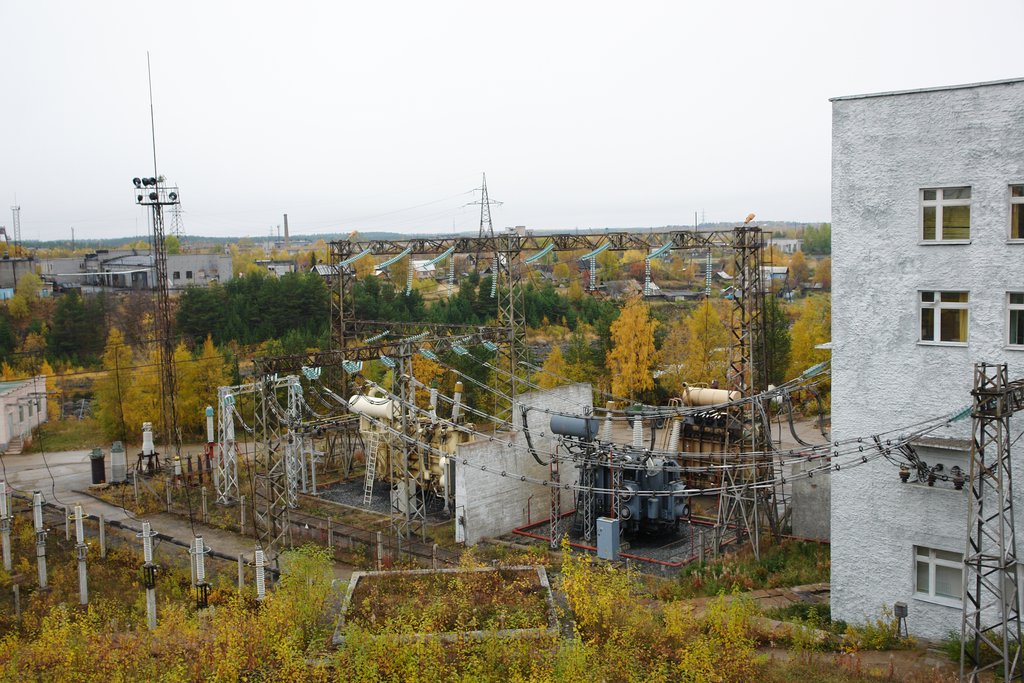

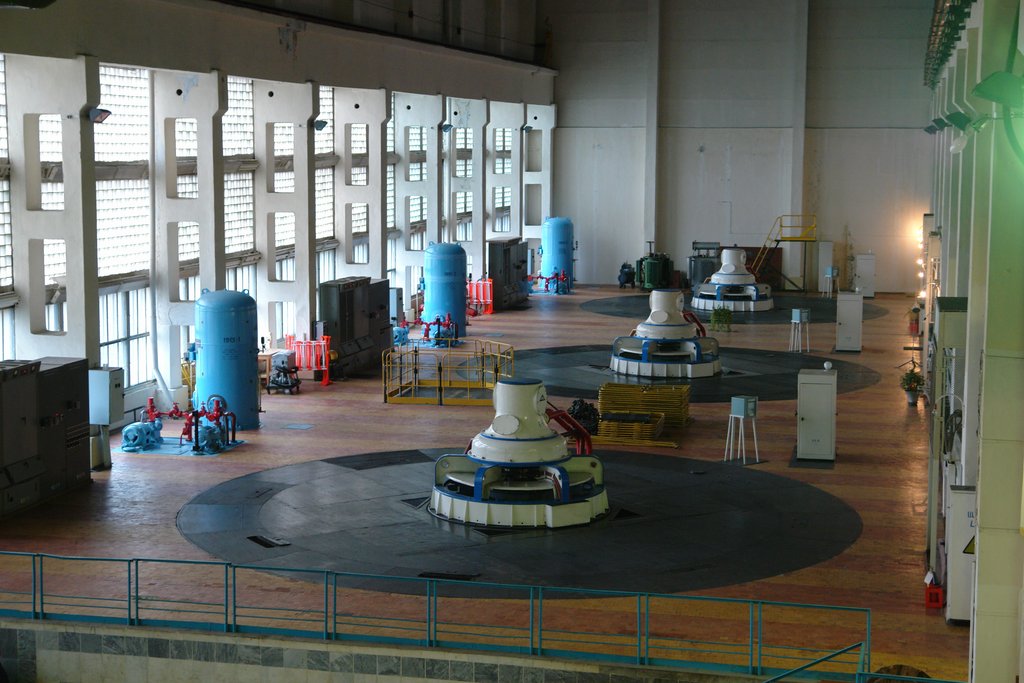

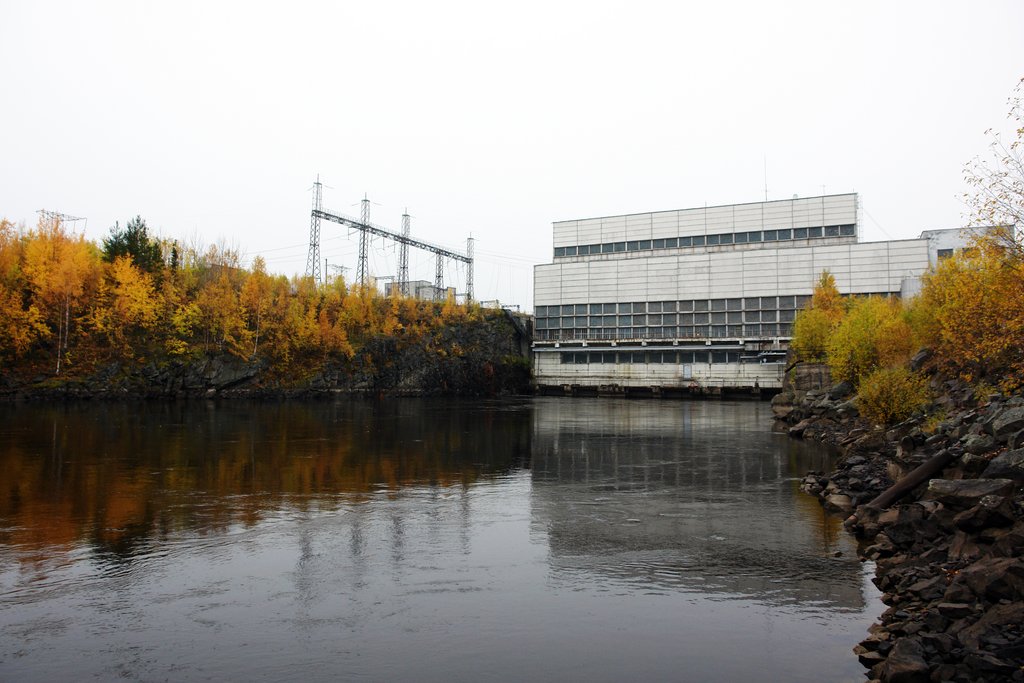

Путкинская ГЭС
Строительство Путкинской гидроэлектростанции положило начало использованию богатых энергоресурсов самой крупной карельской реки Кемь и развитию энергетики региона.
29 декабря 1961 года Карельский Совнархоз принял постановление «Об утверждении проектного задания и сметно-финансовых расчетов Путкинской ГЭС». Функции заказчика были поручены руководству Каскада Выгских ГЭС. В апреле 1964 года начала работу Дирекция строящихся Путкинской и Палокоргской ГЭС.
Подготовку к строительству Путкинской станции выполняло управление «Ондагэсстрой». Гидростроители — в основном это были опытные специалисты, возводившие Каскад Выгских ГЭС — пришли на Kемь в 1962 году.
В рекордные сроки им пришлось выполнить огромный объем работ: было выбрано более полумиллиона кубометров грунта и почти столько же скальных пород, построены земляная и водосбросная плотины, напорная дамба, подводящий и отводящий каналы.
19 марта 1967 года Путкинская ГЭС была принята в промышленную эксплуатацию.
Оборудование для гидроэлектростанции производилось на отечественных предприятиях: турбины изготавливались на Ленинградском металлическом заводе, а генераторы — на заводе Уралэлектротяжмаш.
- Ввод в эксплуатацию
- 1967 год
- Установленная электрическая мощность
- 84 МВт
- Выработка электроэнергии
- 494,7 млн кВтч

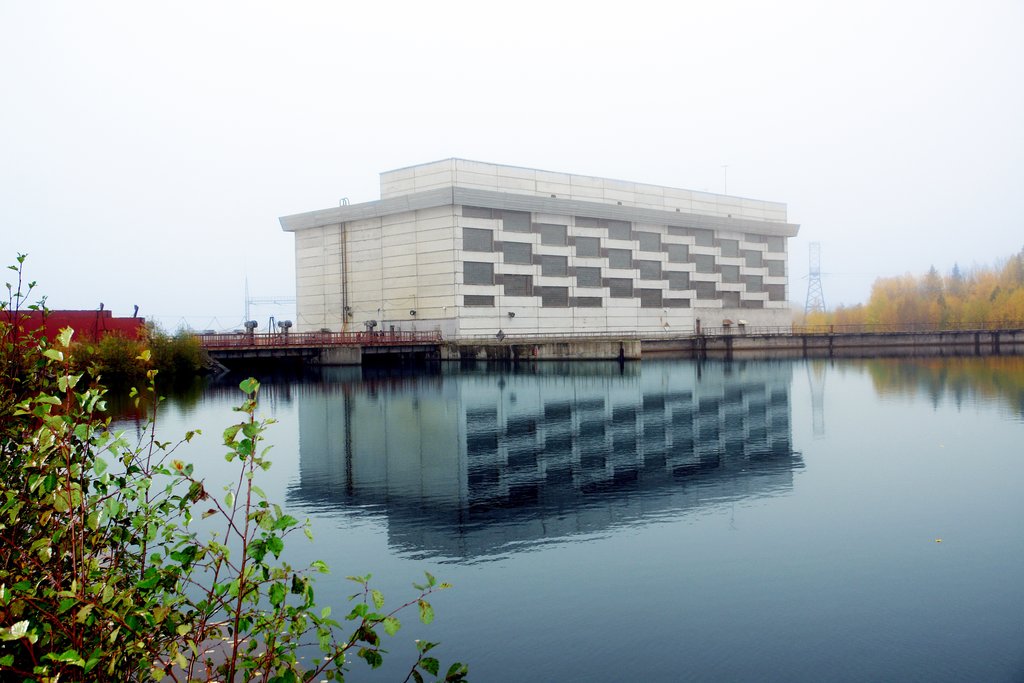

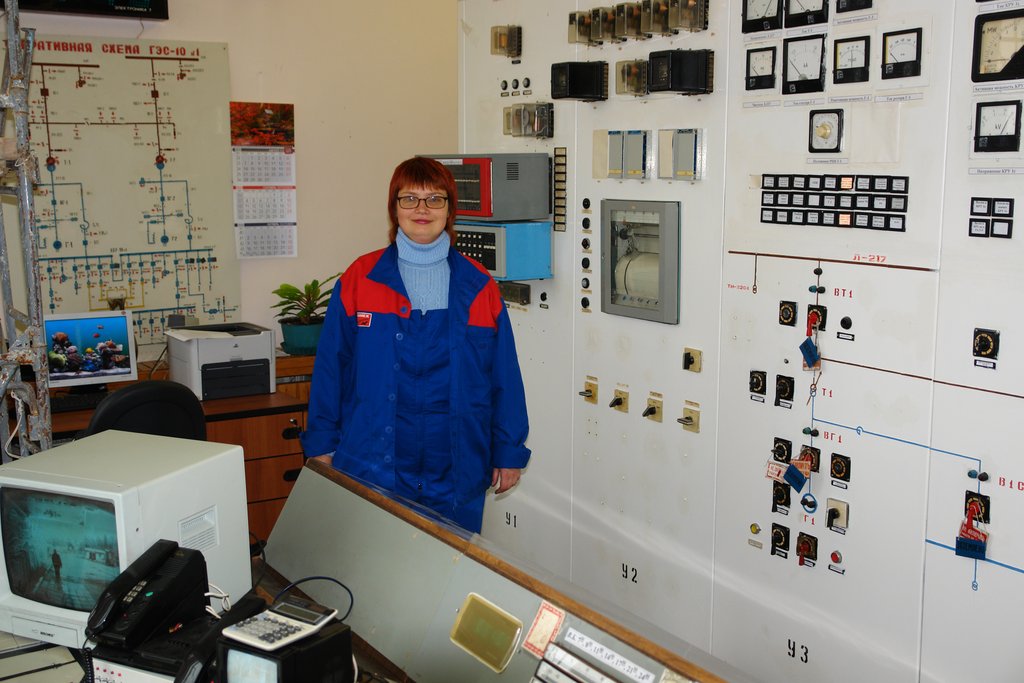

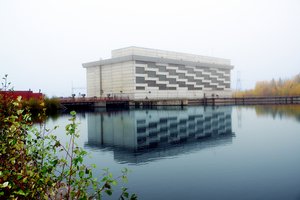

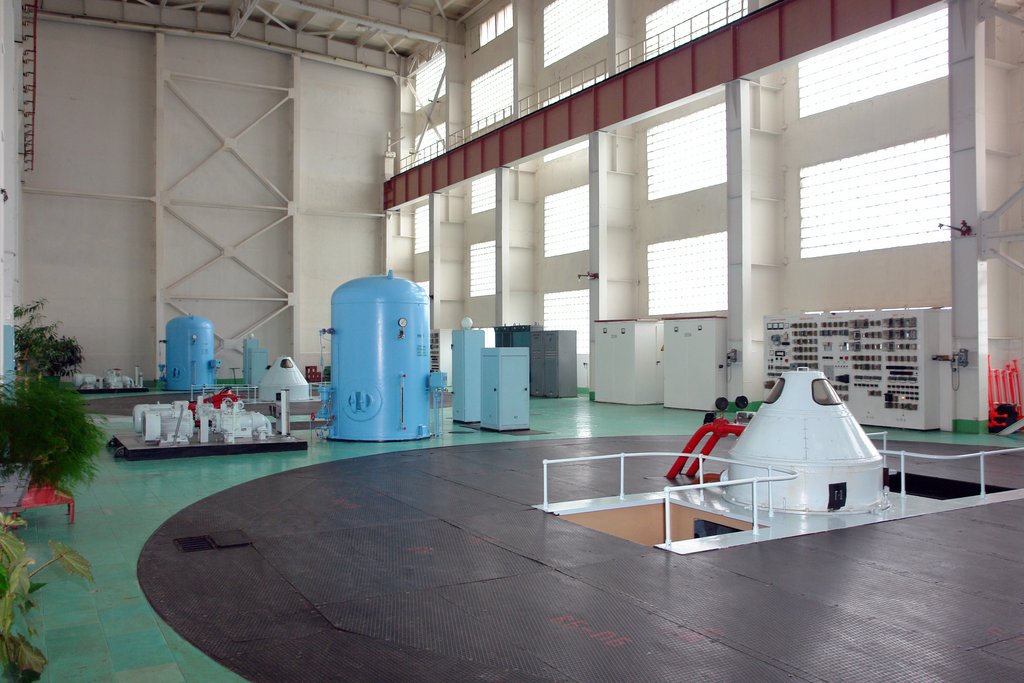

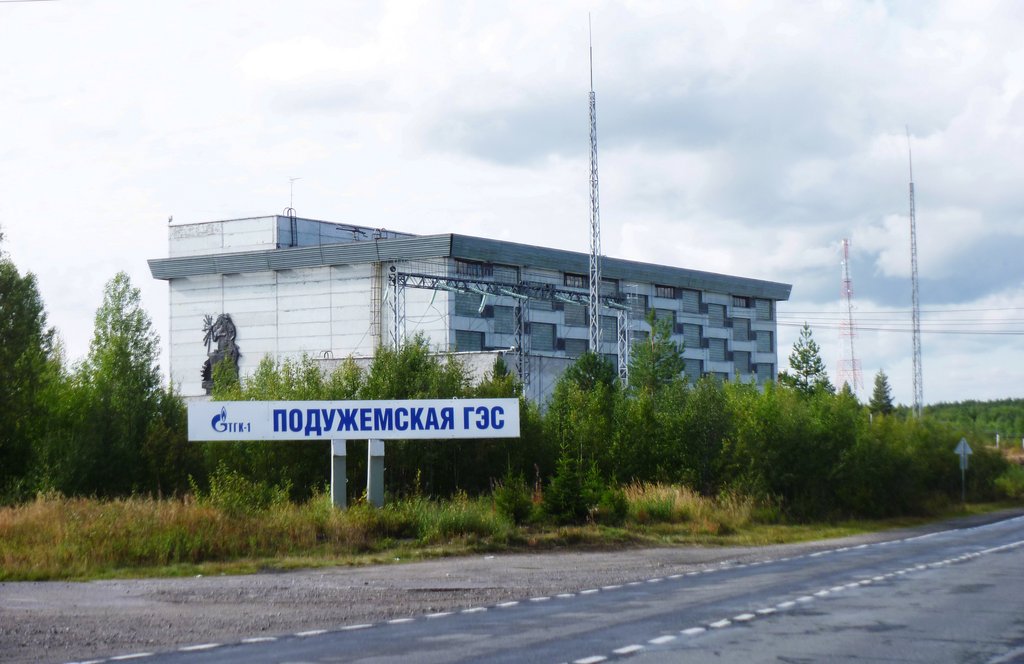

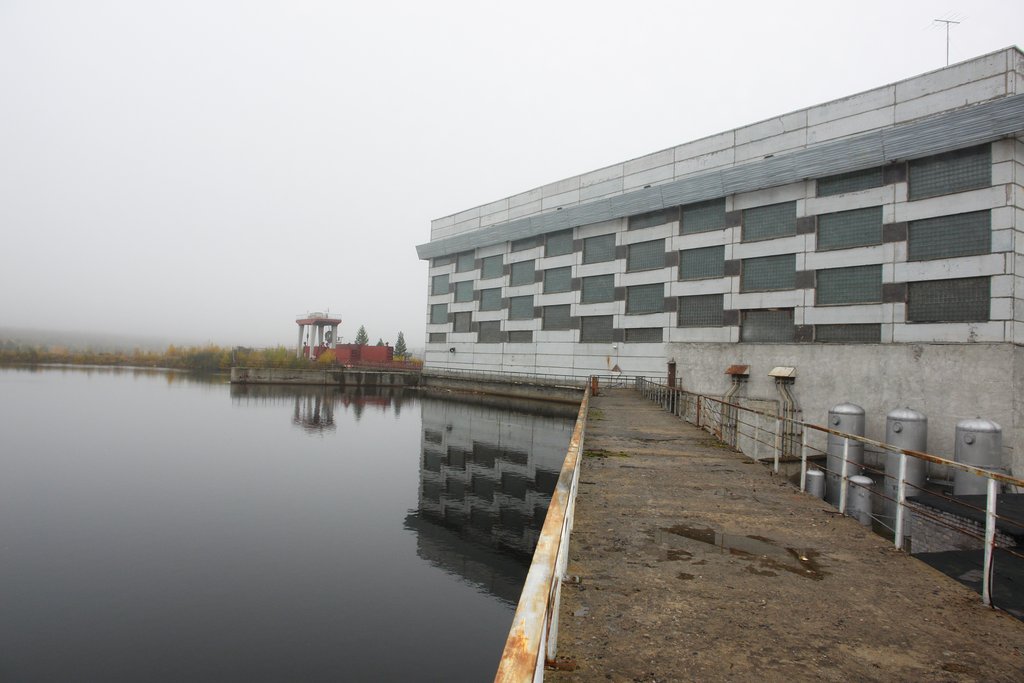

Подужемская ГЭС
Строительство станции осуществлялось с 1968 по 1971 г.
В 1967 году Управление строительства «Ондагэсстрой» приступило к строительству. Начальник управления строительства — Б.Т. Кузьменко (впоследствии Герой Социалистического труда СССР), главный инженер — Г.Е. Зенько. Непосредственным исполнителем работ по гидроузлу было строительно-монтажное управление № 2. Работы по строительству жилья и перевалочной базы в г. Кемь вело строительно-монтажное управление № 1.
В январе 1970 год Дирекция строящихся Путкинской и Палакоргской ГЭС была преобразована в предприятие «Каскад Кемских ГЭС» с исполнением функций заказчика по строительству каскада.
Пуск первого и второго гидроагрегатов был осуществлен в декабре 1971 года: 16 декабря — под промышленную нагрузку был поставлен гидроагрегат № 1, 25 декабря — гидроагрегат № 2. Пробный пуск гидроагрегата № 1 был произведен 5 ноября 1971 года, 20 декабря 1971 года — гидроагрегата № 2.
- Ввод в эксплуатацию
- 1971 год
- Установленная электрическая мощность
- 48 МВт
- Выработка электроэнергии
- 271,2 млн кВтч

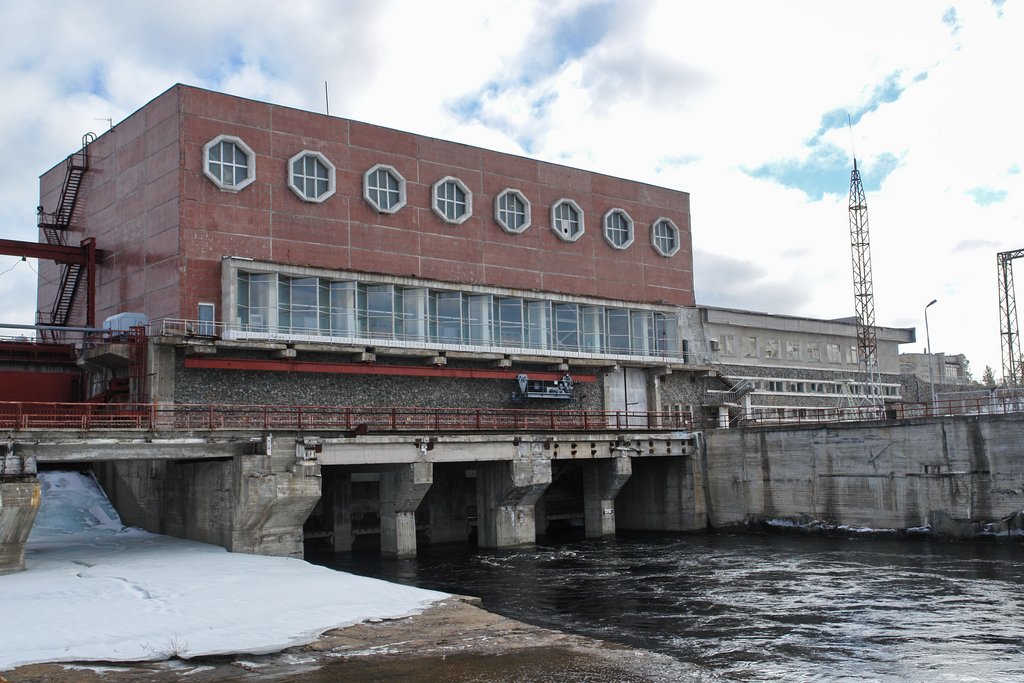

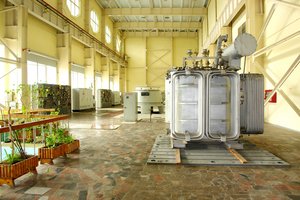

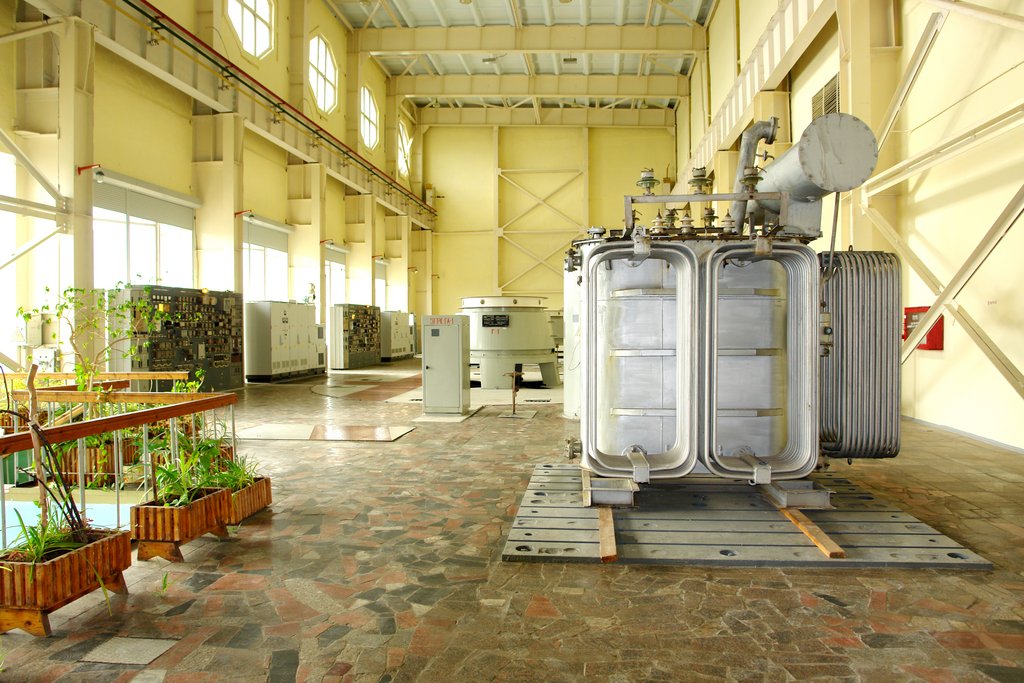

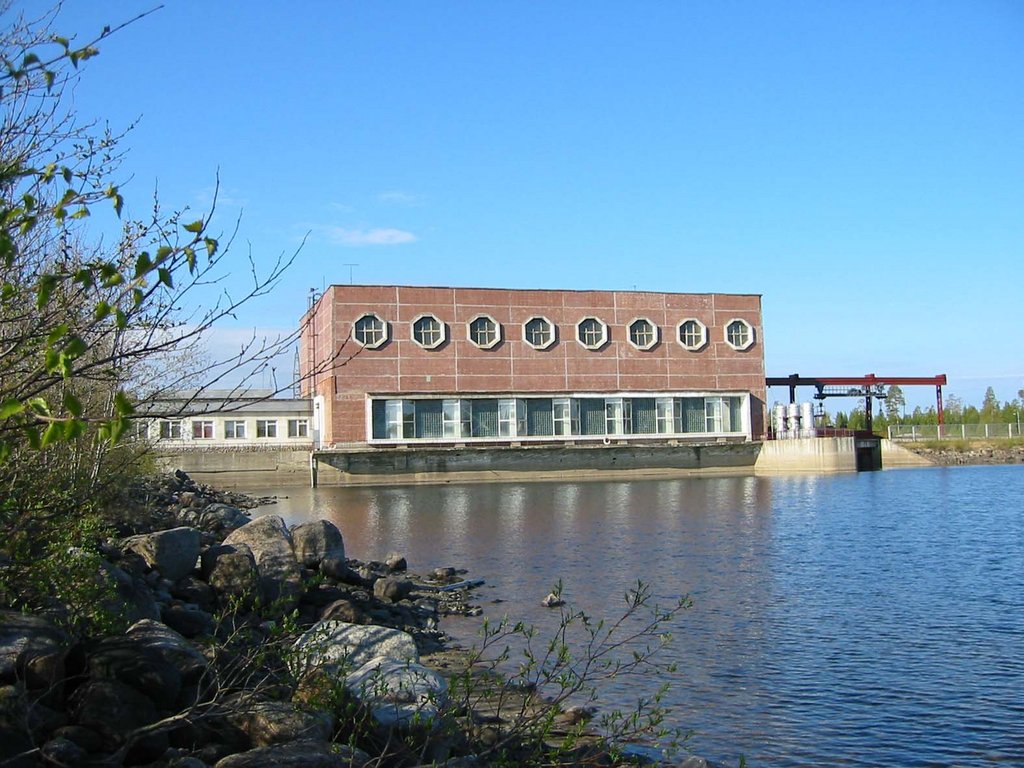

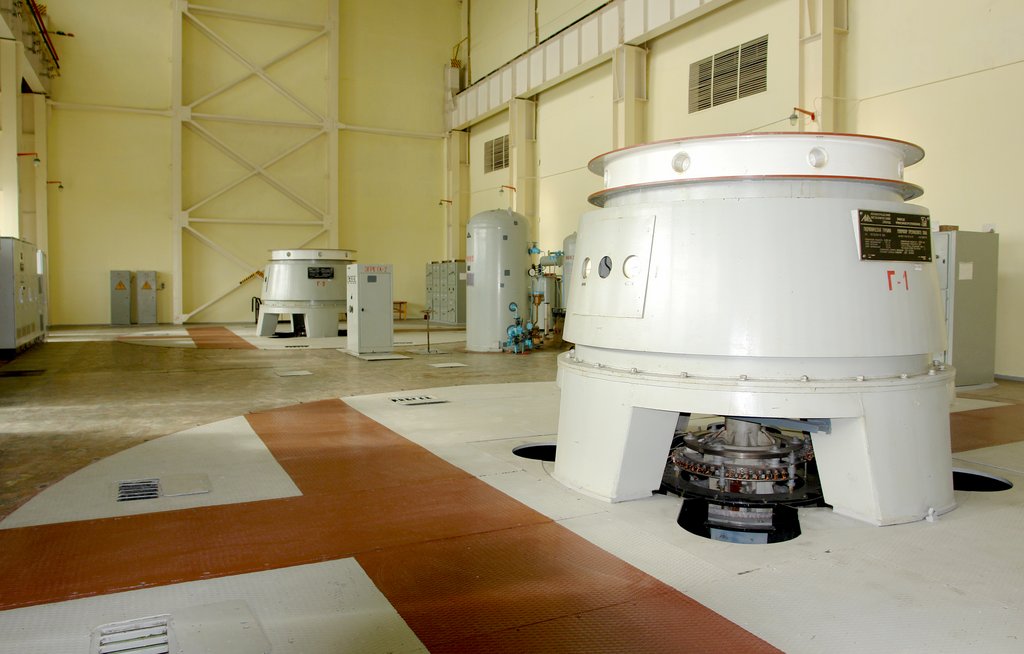

Юшкозерская ГЭС
Станция расположена в Калевальском районе Республики Карелия и является верхней ступенью Каскада Кемских ГЭС. Помимо выработки электроэнергии для Калевальского и Муезерского районов, а также для энергосистемы Северо-Запада России, Юшкозерская ГЭС выполняет функцию круглогодичного регулирования стока реки Кемь в целях гарантированной работы нижерасположенных станций каскада.
Первые исследования р. Кемь проводились еще в 1912 году, а первые разработки по использованию реки в энергетических целях были начаты Ленинградским отделением Гидроэлектропроекта в 1932-1935 годах. Война нарушила планы энергетиков и отодвинула дату начала строительства станции. Лишь в 1971 году были возобновлены подготовительные работы по возведению Юшкозерской ГЭС. 5 апреля 1971 года стало отправной точкой строительства ГЭС, в июне 1972 года был извлечен первый куб грунта из отводящего канала.
Впервые при строительстве каскада работы выполнялись вахтовым способом: одна группа строителей занималась возведением основных сооружений ГЭС и жилья для сотрудников в поселке Юшкозеро, а вторая возводила сооружения инженерной защиты поселка Калевала. Параллельно со строительством Юшкозерской ГЭС велась интенсивная работа по сооружению транзита высоковольтной линии передач, мощностью 330 кВ, по направлению Ленэнерго-Карелэнерго-Колэнерго и внешнего энергоснабжения строящегося Костомукшского горно-обогатительного комбината.
24 августа 1980 года в 21 час 35 минут пусковой комплекс гидроагрегата 2 мощностью 9000 кВт был принят в эксплуатацию и вывел гидроэлектростанцию на проектную мощность. Ввод второго агрегат ГЭС планировался на 1975 год, вследствие большой загруженности заводов изготовителей оборудования гидрогенераторы и гидротурбины были изготовлены и смонтированы лишь в 1979 и 1980 году.
Чуть ранее, 13 марта 1980 года, состоялся рабочий пуск гидроагрегата 1, который дал первый ток предприятиям и населению Калевальского района Карелии.
Строительство Юшкозерской ГЭС положительно сказалось и на развитии инфраструктуры Калевальского района. Были построены четыре многоквартирных дома в поселке Юшкозеро и жилой дом в городе Кемь, сооружены и укреплены мосты в поселке Калевала, а также построена автодорога Калевала-Юшкозеро.
- Ввод в эксплуатацию
- 1980 год
- Установленная электрическая мощность
- 18 МВт
- Выработка электроэнергии
- 81,5 млн кВтч

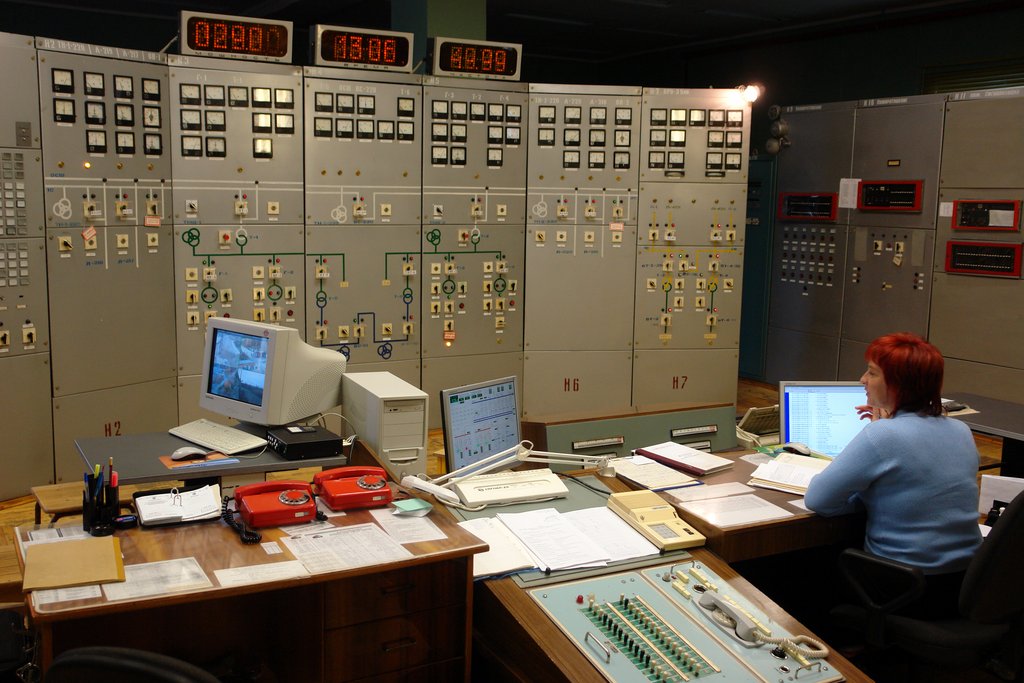

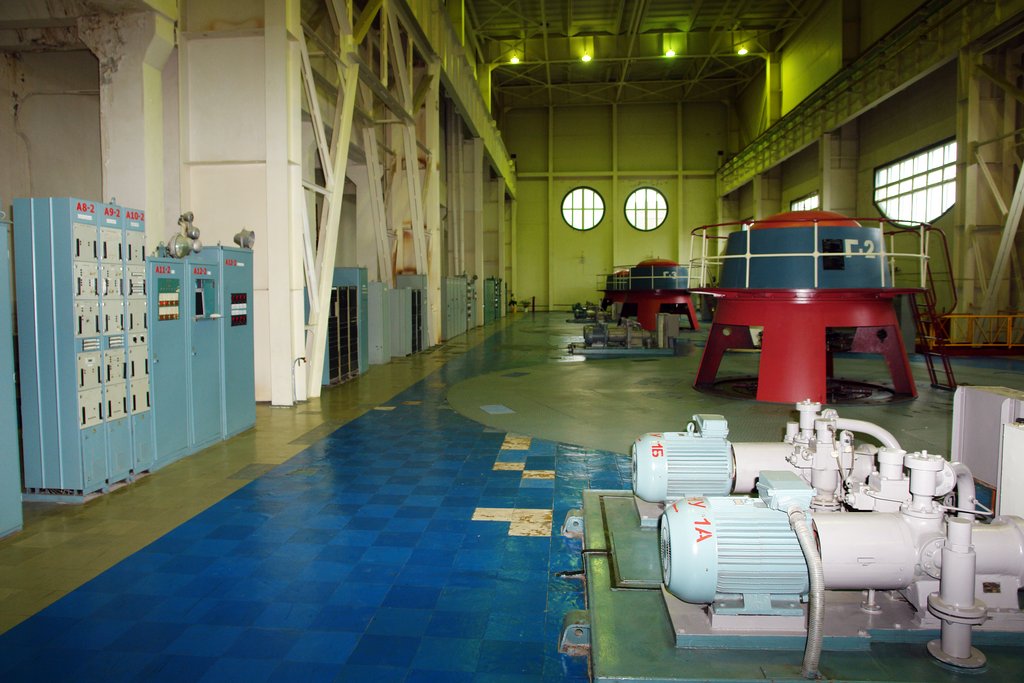

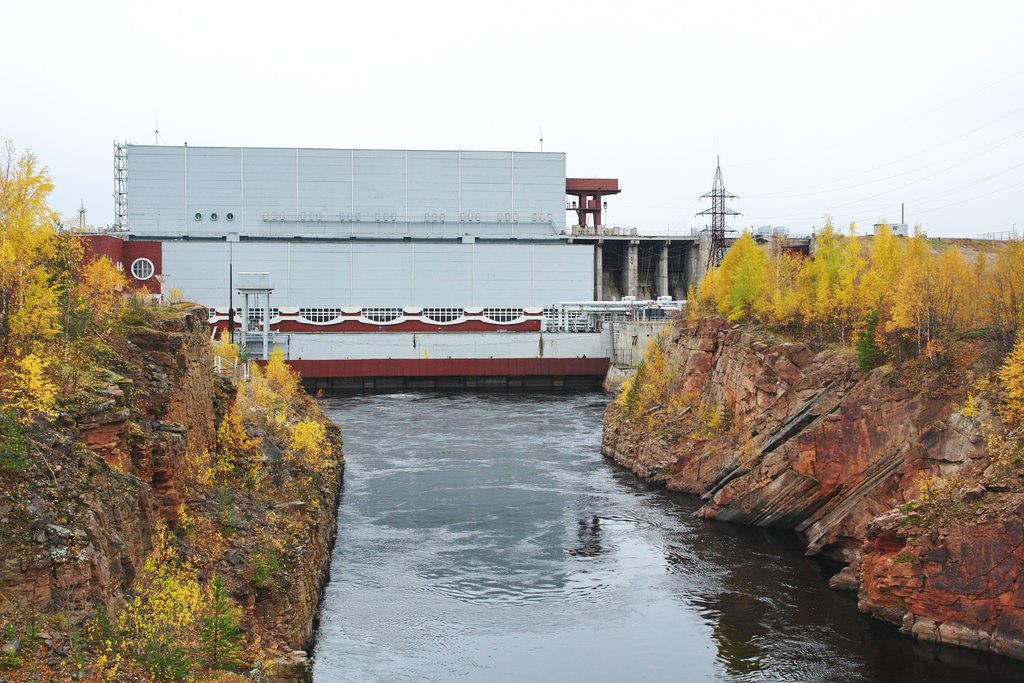

Кривопорожская ГЭС
Подготовительные работы по сооружению Кривопорожской ГЭС начались в середине 1970-х г. Первые объекты ЛЭП 35кВ и временный мост через реку Кемь были построены в 1974-1977 гг. Работы на строительстве задерживались из-за слабого финансирования, вызванного временным отсутствием дефицита энергоснабжения потребителей Карелии, связанного с задержкой ввода основного потребителя электроэнергии — Костомукшского ГОКа. Лишь в 1982 г., после пуска этого предприятия, возникли проблемы с его энергоснабжением. В 1985 г. Карельский Обком КПСС, Совмин КАССР и Минэнерго СССР, принимают совместное решение «Об ускорении строительства Кривопорожской ГЭС». С этой целью Минэнерго СССР приняло решение о перебазировании управления строительства «Севгидрострой» с Кольского полуострова в г. Кемь.
Совместным решением государственной и рабочей комиссией на 10 июня 1990 г. было намечено поставить на холостой ход первый агрегат, на 15 июня — произвести пуск под нагрузкой, с разницей в 10 дней произвести пуск второго агрегата.
Ввод в эксплуатацию Кривопорожской ГЭС ощутимо изменил водный режим реки: для ведения работ по разбору перемычки отводящего канала необходимо открыть шандоры водосброса Подужемской ГЭС и перекрыть затворы водосброса Кривопорожской ГЭС, для наполнения водохранилища и аванкамеры верхнего бьефа — перекрыть шандоры верхнего водосброса Юшкозерской ГЭС. 29 июня в 6 часов 30 минут первый агрегат был поставлен под промышленную нагрузку. Электромост Кривопорожская ГЭС- Костомукшский ГОК начал действовать.
1 июля 1990 года в 9 часов 20 минут заработал второй агрегат. 22 декабря 1990 года — третий. Таким образом, 1990-й год стал пусковым годом для трех агрегатов станции. 22 августа 1991 года- четвертый агрегат был поставлен под нагрузку. На следующий день Госкомиссия начала работу по приемке Кривопорожского гидроузла.
- Ввод в эксплуатацию
- 1990 год
- Установленная электрическая мощность
- 180 МВт
- Выработка электроэнергии
- 637,6 млн кВтч
